Micro station sans épandage 5 EH pose – vidéo

Ici dans cette vidéo nous sommes sur un chantier d’assainissement individuel à Capdrot en Dordogne

La facture pour les travaux est elle de 14 950 € hors-taxes avec une TVA à 10 %, ce qui fait au final 16 445 € TTC pour ce chantier.

micro station d'épuration

Micro station sans épandage - préparation chantier

Comme vous pouvez le voir l’ accès est particulièrement compliqué puisque la largeur pour le passage des véhicules et du matériel est de seulement 1 metre 37 cm.

  • La fosse et le filtre compact existant se sont écrasés.
  • La tuyauterie intérieure de la maison est bouchée avec des remontées d’eau dans les salles de bain et les toilettes.
  • Le cauchemar pour les propriétaires.

On fait le choix d’implanter une micro station Diamond agréée 5 équivalent habitant.

  • La micro station va collecter et traiter l’ensemble des eaux usées de cette maison.
  • On positionne la micro station Diamond à moins de 2 mètres du bâtiment dans la zone de l’ancienne fosse septique.

Epandage impossible - rejet dans les eaux pluviales conforme

Sur ce chantier, on récupère les eaux usées de la cuisine, de la  salle d’eau et des toilettes, soit 4 connexions.

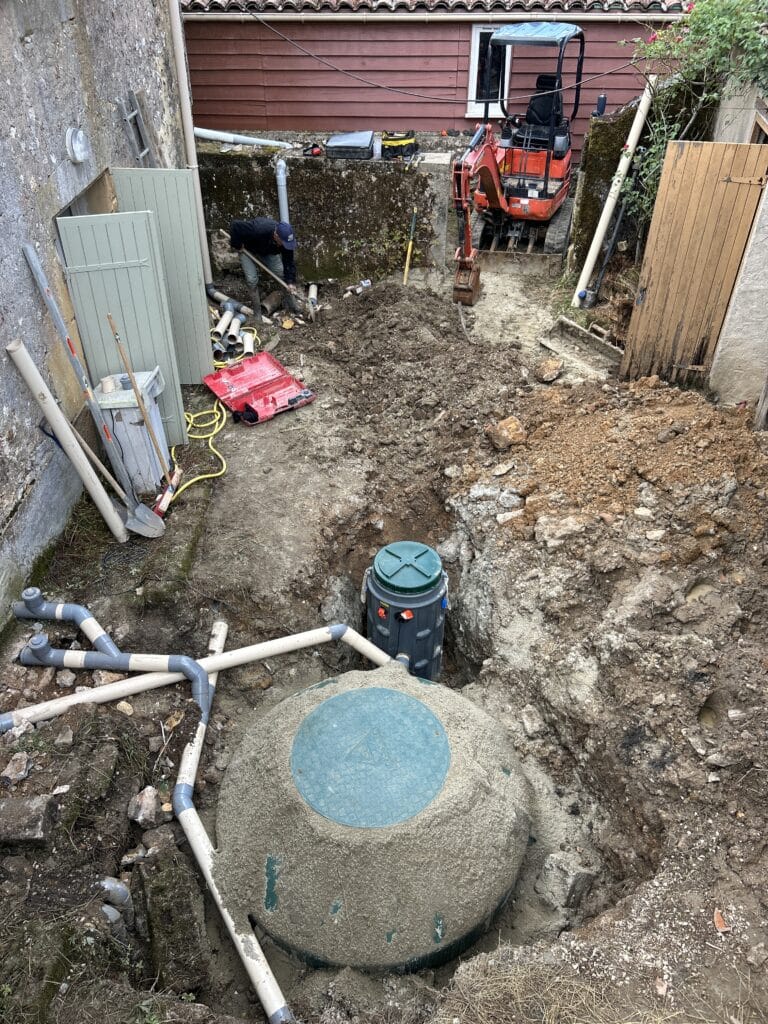

  • On réalise un fond de fouille, et un remblai latéral au sable jusqu’à 10cm sous le couvercle de la micro station d’épuration.

En sortie de micro station, nous mettons en place un poste de relevage pour évacuer les eaux épurées.

  • Dans un premier temps, nous réalisons le raccordement électrique du surpresseur à air qui va envoyer de l’oxygène dans la micro station.
  • Puis on réalise également le raccordement électrique de la pompe de relevage qui évacuera les eaux traitées.

Depuis le poste de relevage, on passe un tuyau souple 40mm sous le muret.

  • En pied de muret, on pose à regard de prélèvement, avec un tampon fonte pour protéger l’accès.
  • Nous creusons une tranchée pour poser un tube PVC 100 mm CR8 avec finition dans un regard d’évacuation des eaux pluviales de la commune.
  • Le tout autorisé par la Mairie de Capdrot et le SPANC.

Spécifités du chantier de la pose de la micro station

Sur ce chantier, nous posons deux ventilations pour une bonne circulation de l’air dans le dispositif de traitement des eaux usées.

  • La ventilation secondaire sur le toit n’est pas obligatoire avec la micro station Diamond mais pour une circulation optimale de l’air compte tenu de l’utilisation d’un poste de relevage, cette ventilation est tout de même proposée et conseillée au propriétaire de la maison.

La ventilation secondaire sur le toit n’est pas obligatoire car les eaux usées de la micro station Diamond sont brassées et oxygénées en permanence et ne génèrent pas de gaz méthane CH4 ou sulfure d’hydrogène H2S et donc aucune mauvaise odeur.

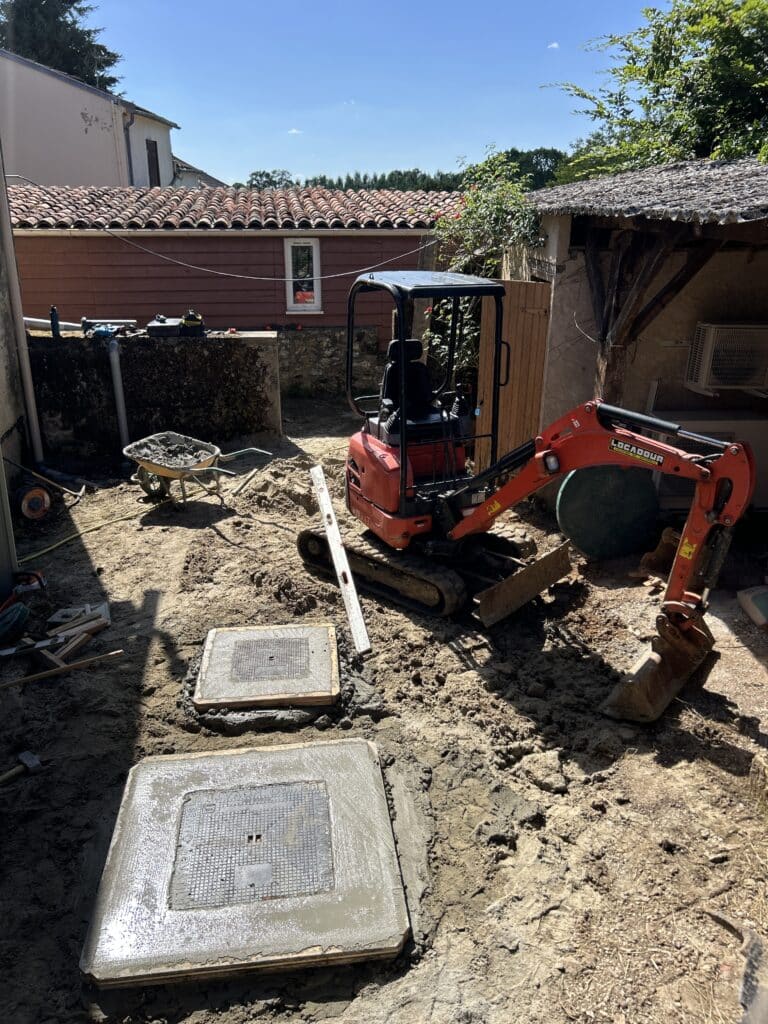

Pour la finition du chantier, on réalise deux dalles béton au-dessus de la micro station Diamond et au-dessus du poste de relevage. On utilise également deux tampons fonte pour sécuriser l’accès par rapport aux enfants qui seront amenés à jouer dans la cour de cette maison.

On termine le remblai au sable, avec une réservation pour permettre aux propriétaires de finir sa cour avec du gravillon décoratif.

Micro station 5EH

Le dernier jour du chantier, on a prix rendez-vous avec le Spanc SOGEGO qui vient réaliser le contrôle d’exécution des travaux.

Le technicien SPANC vérifie le fonctionnement de l’assainissement, l’arrivée des eaux usées dans la cuve et les conditions de mise en œuvre du système.

Tout est conforme pour le SPANC et le propriétaire obtiendra la conformité sur l’installation

Pour finir, on délivrer un PV de réception des travaux au propriétaire avec le principe de fonctionnement et d’utilisation de son nouvel assainissement individuel.

Bilan chantier micro station sans épandage

Alors sur ce chantier qui a duré trois jours, nous avons géré

  • le volet administratif pour l’acceptation des travaux par le Spanc SOGEDO sur la commune de Capdrot en Dordogne
  • la conception de l’assainissement
  • la réalisation des travaux,
  • la mise en service du dispositif
  • le tout couvert par la garantie décennale.

La facture pour les travaux est de 14 950 € hors-taxes avec une TVA à 10 %, ce qui fait au final 16 445 € pour ce chantier.

Si vous souhaitez avoir plus d’informations sur le fonctionnement de la micro station Diamond, je vous invite à cliquer sur la vidéo qui apparaît sur l’écran en fin de vidéo pour comprendre comment fonctionne de la micro station d’épuration Diamond dans le détail.

Simulez et Estimez l'installation de votre micro station ICI
Installation et pose micro station 5EH sans épandage
Installation et pose micro station 5EH sans épandage
Installation et pose micro station 5EH sans épandage
Installation et pose micro station 5EH sans épandage

Votre question!

Pouvez-vous auto installer un assainissement vous-même?

La réponse brève: Oui.

La réponse technique

Des règles sont à respecter:

  • Formalités administratives à réaliser en amont auprès de votre Service Public d’Assainissement Non Collectif local
  • Si nécessaire et obligatoire faire réaliser une étude de sol pédologique. On vous conseille de faire réaliser cette étude même si cette dernière n’est pas exigée par le SPANC.

Une fois ces deux formalités réalisées vous pouvez vous pencher sur les travaux et sur votre chantier.

  • Respecter le guide de pose officiel de la micro station d’épuration que vous avez sélectionnée pour votre maison
  • Respecter le DTU 64.1

Pour vous accompagner dans votre chantier on a créé une checklist des outils et matériaux nécessaires pour poser un ANC de type Diamond.
