Micro station d’épuration prix avec pose

Dans cette vidéo, on présente un chantier de rénovation de l’assainissement individuel  dans le Lot-et-Garonne.

La facture pour les travaux est elle de 11 440 € hors-taxes avec une TVA à 10 %, ce qui fait au final 12 584 € TTC pour ce chantier.

micro station d'épuration

Préparation du chantier de de pose de la micro station

Alors un peu de mise en contexte avant de détailler ce chantier.

Sur ce projet, les propriétaires avaient plusieurs problèmes:

  • la fosse béton existante installée sous la maison avait des fuites
  • l’évacuation n’était plus fonctionnel dans l’épandage

On a géré :

  • la conception du dispositif de traitement
  • pour être en conformité on a réalisé une étude de sol assainissement obligatoire
    • la perméabilité sur le terrain elle est mesurée à 300mm/h
    • c’est très élevé
    • le terrain est drainant et ne retient pas l’eau
    • on peut donc créer un drain d’infiltration des eaux traitées après la micro station qui demandera très peu de place
  • on gère toute la partie administrative pour garantir la conformité des travaux aux clients
    • on dépose le dossier de demande préalable de travaux au SPANC local
    • on réalise une DICT -Déclaration d’Intention de Commencement de Travaux pour identifier les réseaux
      • ça permet d’éviter les problèmes et d’arracher une conduite eau potable ou une conduite de gaz
    • par sécurité on effectue en plus un répérage des réseaux électrique entérrés sur le terrain
  • on gère également la prise de rendez avec le SPANC pour qu’il vienne effectuer le contrôle d’execution des travaux  avant la fin du chantier.

Démarrage du chantier de de pose de la micro station

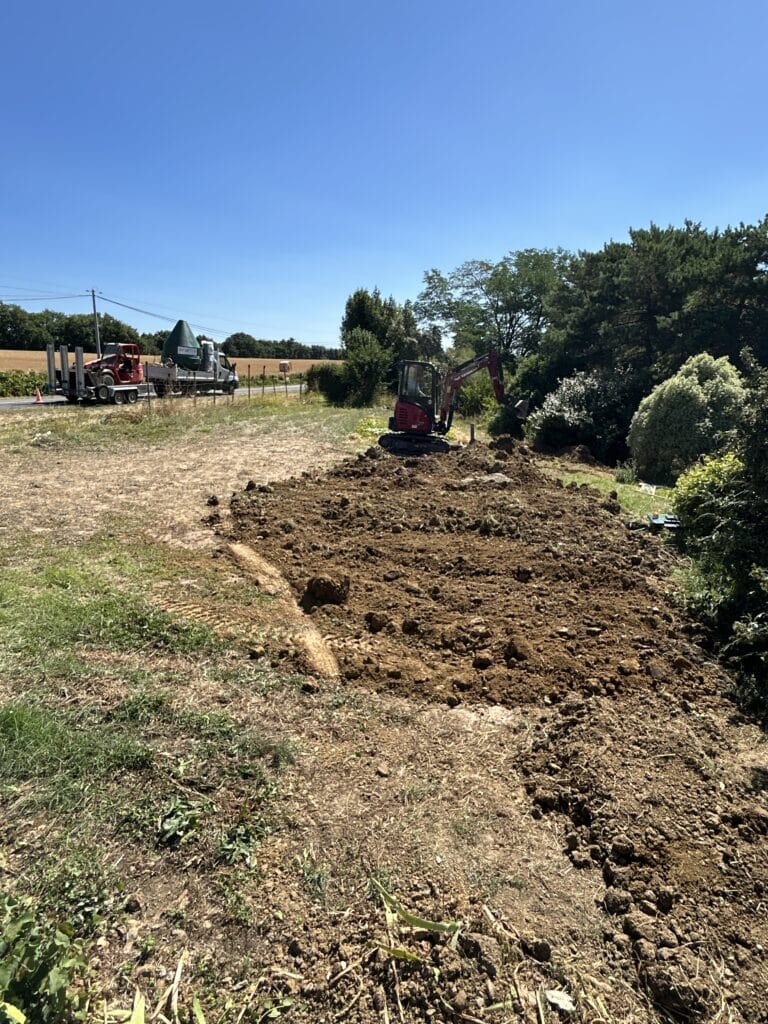

On démarre avec le marquage de la fouille:

  • un cercle de 2m20  de diamètre avec une mini pelle 2tonnes 7
  • le fouille aura une profondeur de 2m50
  • on vérifie  la réalisation de la fouille pour qu’elle soit bien ronde sur les 40 premier cm de profondeur
  • On continue de creuser et utilise le brise roche hydraulique sur la mini pelle pour finir la fouille sur les derniers 20 cm

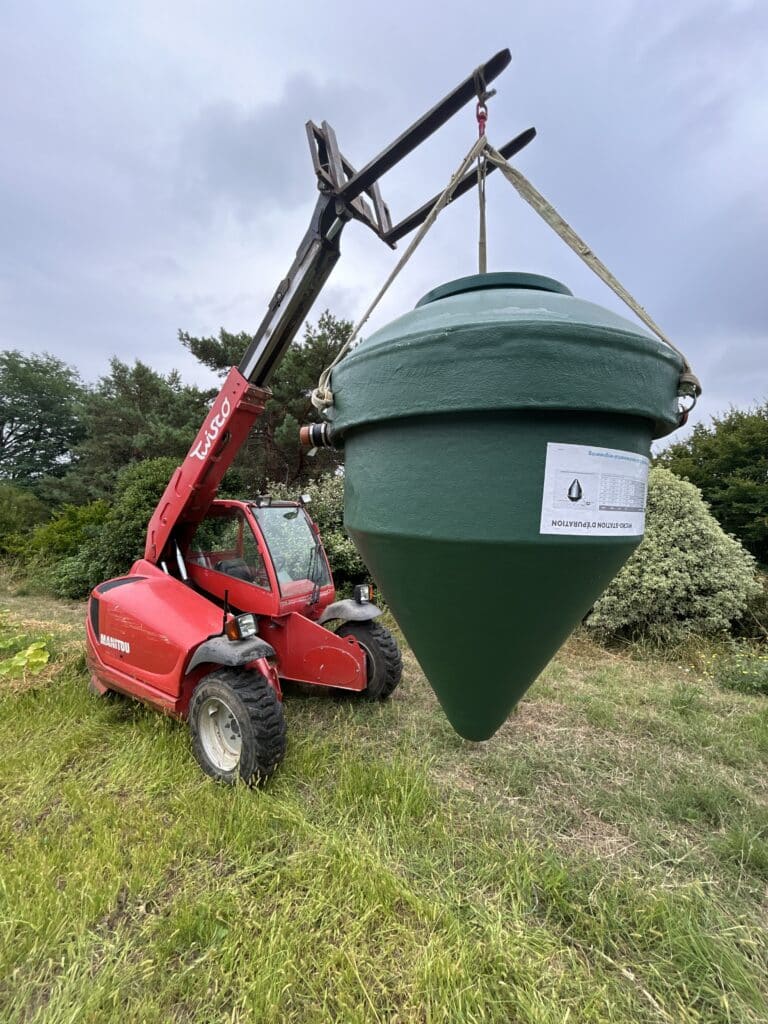

Vous avez pu voir dans la vidéo la mise en place de la micro station Diamond dans la fouille est très simple

La micro station Diamond est légère et solide, et vous pouvez facilement la mettre de niveau et la remblayer

En pratique sur ce chantier:

  • on a démarré le 15 juillet à 7h30

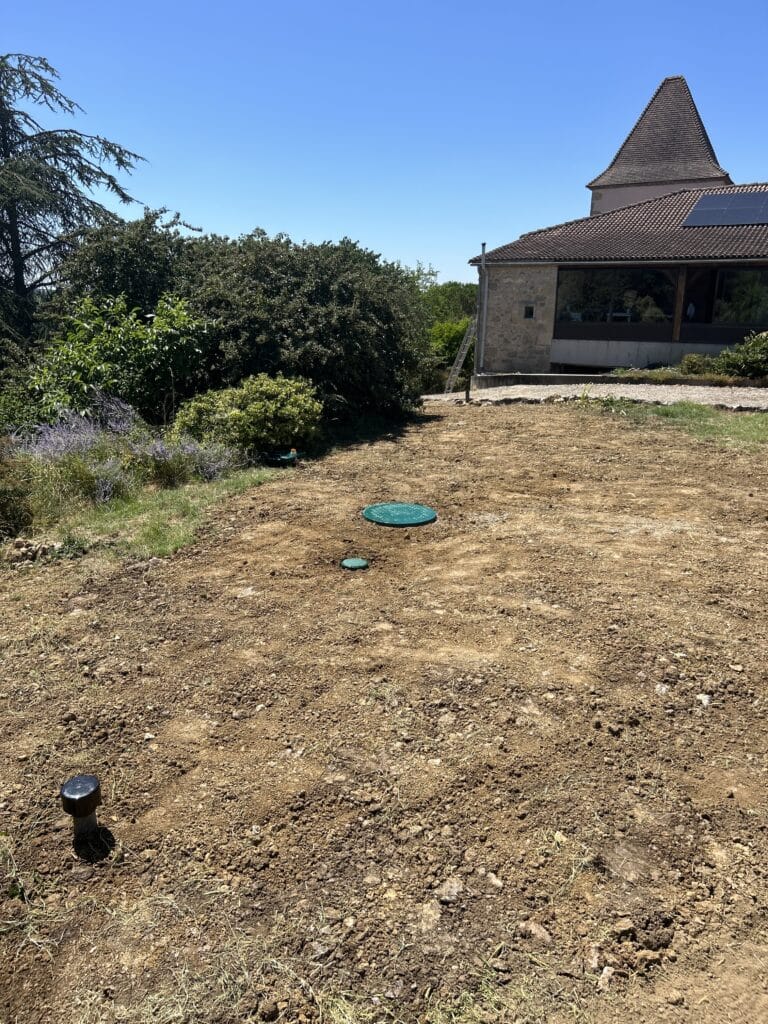

  • la micro station était posée, remblayée et remplie d’eau à 12h.

Raccordement de la station d'épuration

Pour l’arrivée des eaux usées brutes, on reprend et remet à neuf les canalisations sous la maison et à partir de l’ancienne fosse.

  • On réajuste également la ventilation secondaire qui avait une contre pente.
  • La canalisation usée qui passe sous le chemin est conservée
  • On pose un tampon de visite 100mm avant et après le chemin pour contrôler si nécessaire
Micro station 5EH

Le tube que vous voyez qui passe sous les eaux usées et parallèle au chemin, c’est un remplacement du tuyau d’évacuation des eaux pluviales.

Les points de vigilance pour les travaux d’assainissement il y’ en 2:

  • les niveaux
  • les pentes (dut 64.1 2% l’arrivée des eaux usées brutes et 0.5% pour les eaux épurées)

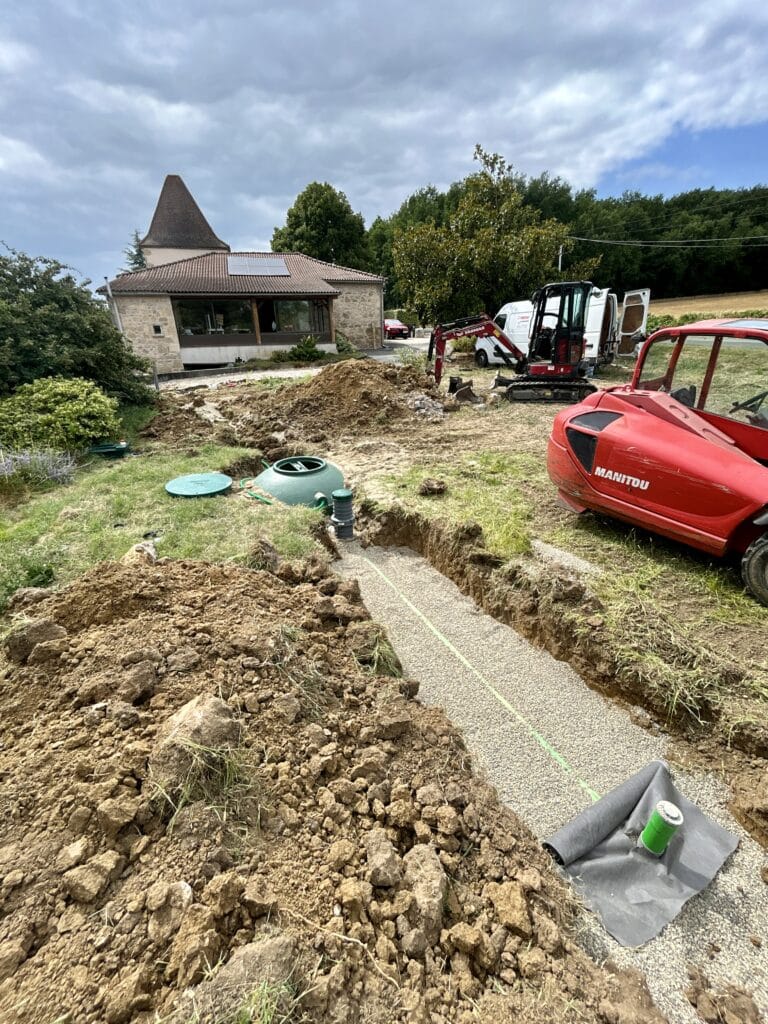

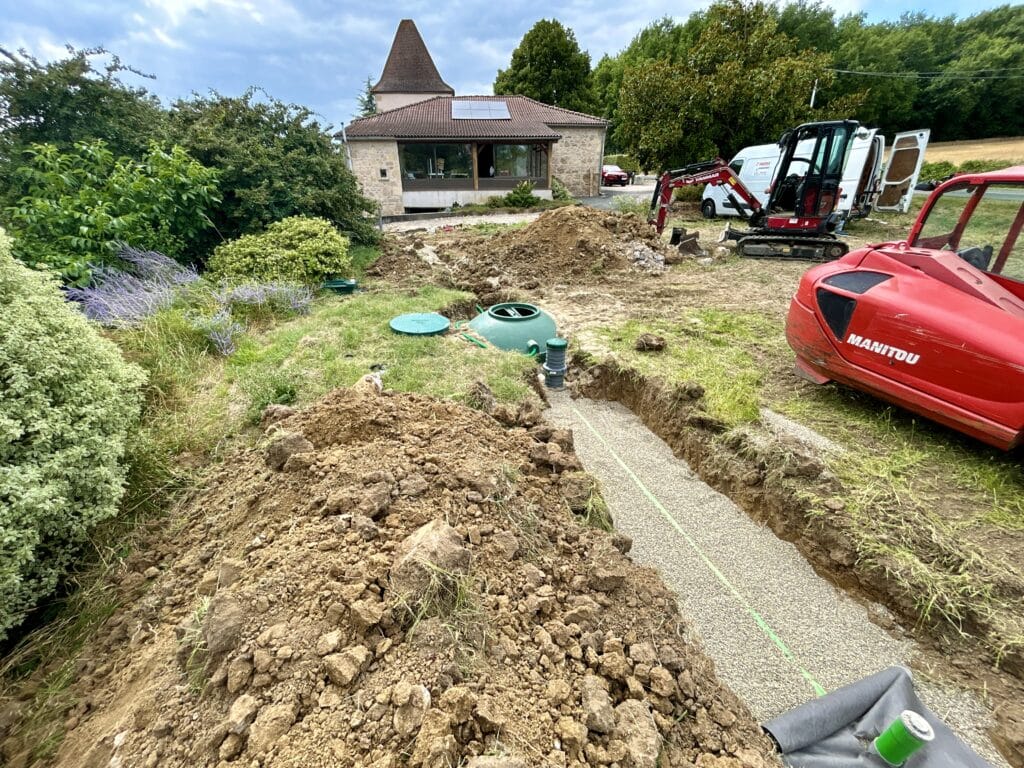

Après la micro station on prépare l’évacuation des eaux épurées:

  • on met en place un regard de collecte pour prélever et controler la qualité des eaux traitées
  • l’écoulement du regard va aller dans un drain d’infiltration

pour ce drain d’infiltration :

  • la fouille fait 1 m de large sur une profondeur de 1m
  • 25cm de gravier 8/16mm au fond
  • un tube d’épandage PVC scié  avec une pente minimale de 0.5%
  • puis un geotextile
  • pour finir on remblera au gravier et avec la terre de déblai

Evacuation des eaux traitées de la micro station

Pour l’arrivée des eaux usées brutes, on reprend et remet à neuf les canalisations sous la maison et à partir de l’ancienne fosse.

  • On réajuste également la ventilation secondaire qui avait une contre pente.
  • La canalisation usée qui passe sous le chemin est conservée
  • On pose un tampon de visite 100mm avant et après le chemin pour contrôler si nécessaire

Le tube que vous voyez qui passe sous les eaux usées et parallèle au chemin, c’est un remplacement du tuyau d’évacuation des eaux pluviales.

Les points de vigilance pour les travaux d’assainissement il y’ en 2:

  • les niveaux
  • les pentes (dut 64.1 2% l’arrivée des eaux usées brutes et 0.5% pour les eaux épurées)

Après la micro station on prépare l’évacuation des eaux épurées:

  • on met en place un regard de collecte pour prélever et controler la qualité des eaux traitées
  • l’écoulement du regard va aller dans un drain d’infiltration

pour ce drain d’infiltration :

  • la fouille fait 1 m de large sur une profondeur de 1m
  • 25cm de gravier 8/16mm au fond
  • un tube d’épandage PVC scié  avec une pente minimale de 0.5%
  • puis un geotextile
  • pour finir on remblera au gravier et avec la terre de déblai

Mise en service de micro station avec coffret extérieur

Pour le fonctionnement de la micro station on va mettre en place le coffret.

  • pour cette étape on tire un câble électrique depuis la maison à travers les canalisations d’arrivée jusqu’à l’emplacement du coffret
  • on place une gaine TPC verte pour protéger le tuyau d’air qui va du coffret vers la micro station
  • on fixe le tuyau d’air à l’attente au centre de la micro station
  • on veille bien à ce qu’il n’y ait pas de pincement au niveau du tuyau

Le tuyau d’air fait 10 m de long on peux donc positionner le coffret dans un rayon de 8m autour de la cuve

Ici on a positionné le coffret à l’ombre pour éviter que les rayons du soleil ne touchent le coffret.

Comme vous pouvez le voir, le raccordement du surpresseur à air et la mise en service de la micro station sont très simple sans difficulté particulière.

  • Au niveau du raccordement électrique si nécessaire faites appel à un électricien pour mettre en place une protection 30mA au niveau du disjoncteur.
  • Le surpresseur a une puissance de 50 W pour une consommation mensuelle de 7,35 €.

À ce stade, le chantier est presque déjà terminé:

  • on a planifié la visite du Spanc (service public assainissement non collectif)
  • pour le contrôle d’execution des travaux. Sur cette commune le SPANC est le syndicat des eaux EAU 47
    • Pour rappel on a commencé ce chantier le 15 juillet à 7h30.
  • Le Spanc contrôle le 16 juillet  à 10h30 et le chantier sera cloture et nettoyé avant 14h.

Sur ce chantier qui a duré deux jours, nous avons géré

  • le volet administratif pour l’acceptation des travaux par le Spanc,
  • la conception de l’assainissement avec la réalisation de l’étude de sol
  • la réalisation des travaux,
  • la mise en service du dispositif
  • le tout couvert par la garantie décennale.
Simulez et Estimez l'installation de votre micro station ICI
Micro station d'épuration prix avec pose
Micro station d'épuration prix avec pose presentation
Micro station d'épuration prix pose en cours
Micro station d'épuration prix pose

Votre question!

Pouvez-vous auto installer un assainissement vous-même?

La réponse brève: Oui.

La réponse technique

Des règles sont à respecter:

  • Formalités administratives à réaliser en amont auprès de votre Service Public d’Assainissement Non Collectif local
  • Si nécessaire et obligatoire faire réaliser une étude de sol pédologique. On vous conseille de faire réaliser cette étude même si cette dernière n’est pas exigée par le SPANC.

Une fois ces deux formalités réalisées vous pouvez vous pencher sur les travaux et sur votre chantier.

  • Respecter le guide de pose officiel de la micro station d’épuration que vous avez sélectionnée pour votre maison
  • Respecter le DTU 64.1

Pour vous accompagner dans votre chantier on a créé une checklist des outils et matériaux nécessaires pour poser un ANC de type Diamond.
